Технический долг или новые функции? Квота, лимит или общий бэклог

9 мин

На технический долг принято отдавать 20% каждого спринта — эту цифру многие команды берут как готовую норму. Такая доля соблюдается при размеренной работе, а при частых релизах срочные задачи первыми забирают время у долга. Модель работы с долгом продакт выбирает сам — выбор зависит от частоты релизов и от того, как разработка описывает долг. Ниже разберем, где ломаются квота, лимит объема и общий бэклог, как выбрать между ними и объяснить бизнесу расходы на долг.

Команда не видит, куда идёт продукт?

Посмотрите, как решить это с помощью видео

Смотреть решение

Что продакт видит вместо технического долга

Технический долг копится в коде, архитектуре, тестах и инфраструктуре и постепенно замедляет разработку. Продакт-менеджер замечает последствия: обычные доработки занимают больше времени, команда увеличивает оценки задач и успевает закрыть меньше задач за спринт. На планировании разработчики просят выделить время на рефакторинг. Но без их пояснений продакту трудно понять, что именно нужно исправить: отчет о спринте показывает, сколько задач выполнено, а не какие технические проблемы задержали работу.

«Product Owner в этот момент может искренне удивляться, почему разработка вдруг замедлилась. А причина проста — накопленный техдолг.»

Андрей Никольский, Head of Platform в «Банки.ру»

Технический долг — цена быстрого решения. Команда предпочла простой вариант надежному и расплачивается всякий раз, когда код приходится менять. Аналогия с кредитом точная: тело долга — само упрощенное решение, проценты — дополнительное время на каждую новую функцию в затронутом модуле. Пока проценты небольшие, их никто не замечает.

Разработчики видят долг изнутри. В опросе Stack Overflow за 2024 год технический долг назвали главным источником раздражения 62% участников. Следующий по частоте ответ выбрали почти вдвое реже.

Преднамеренный и непреднамеренный долг

Иногда продакт и команда сознательно выбирают быстрое решение, понимая, что позже его придется доработать. Так бывает, когда нужно выпустить продукт к конференции, проверить гипотезу на минимальной версии или успеть с интеграцией для крупного заказчика. Такой долг называют преднамеренным. Чтобы он не остался в продукте надолго, продакт и тимлид записывают, что упростили и когда вернутся к доработке.

Непреднамеренный долг возникает без такого решения. Например, библиотеки устаревают, архитектура перестает справляться с ростом продукта, а команда не успевает обновлять тесты. Продакт не планировал эти проблемы, но из-за них задачи тоже занимают больше времени. Поэтому два вида долга планируют по-разному: для преднамеренного заранее назначают срок доработки, а непреднамеренный сначала находят и оценивают.

Как измерить технический долг для разговора о приоритетах

На планировании продакт сравнивает задачи по влиянию на продукт: выручка, удержание клиентов, обязательства перед заказчиками. Если команда говорит только «у нас много техдолга», продакту нечего сопоставить с эффектом от новой функции. Для приоритизации нужен измеримый объем работы или последствие для продукта.

Команды используют три способа описать долг для планирования:

  • Объем долга. Сколько спринтов команде нужно, чтобы закрыть известный долг, или какую долю он составляет от объема бизнес-задач. Эту метрику одинаково понимают тимлид и продакт;
  • Последствия для пользователя. Инциденты, сорванные обязательства по уровню сервиса, обращения в поддержку из-за одного и того же модуля. Здесь долг выражается в ущербе, который продакт и так отслеживает;
  • Стоимость изменения. Во сколько раз дольше команда делает типовую задачу в проблемном участке кода по сравнению с остальной системой. По этой метрике проценты по долгу видны напрямую.

Где копится технический долг

Для оценки последствий команда определяет проблемный участок. В каждой из четырех зон он тормозит работу по-своему:

  • Код. Дублирование, устаревшие решения, отсутствие документации и единых правил. Каждая новая функция в таком коде требует больше времени и чаще приводит к ошибкам;
  • Архитектура. Решения, рассчитанные на старый масштаб или на одну интеграцию. Они ограничивают скорость разработки сильнее всего, потому что их исправление затрагивает несколько сервисов;
  • Тесты. Недостаточное покрытие автотестами и ручная проверка там, где сценарии давно пора автоматизировать. Последствие — долгий цикл проверки перед каждым релизом;
  • Инфраструктура и зависимости. Устаревшие версии библиотек, платформ и программного обеспечения. Такой долг накапливается даже тогда, когда команда ничего не меняет в продукте.

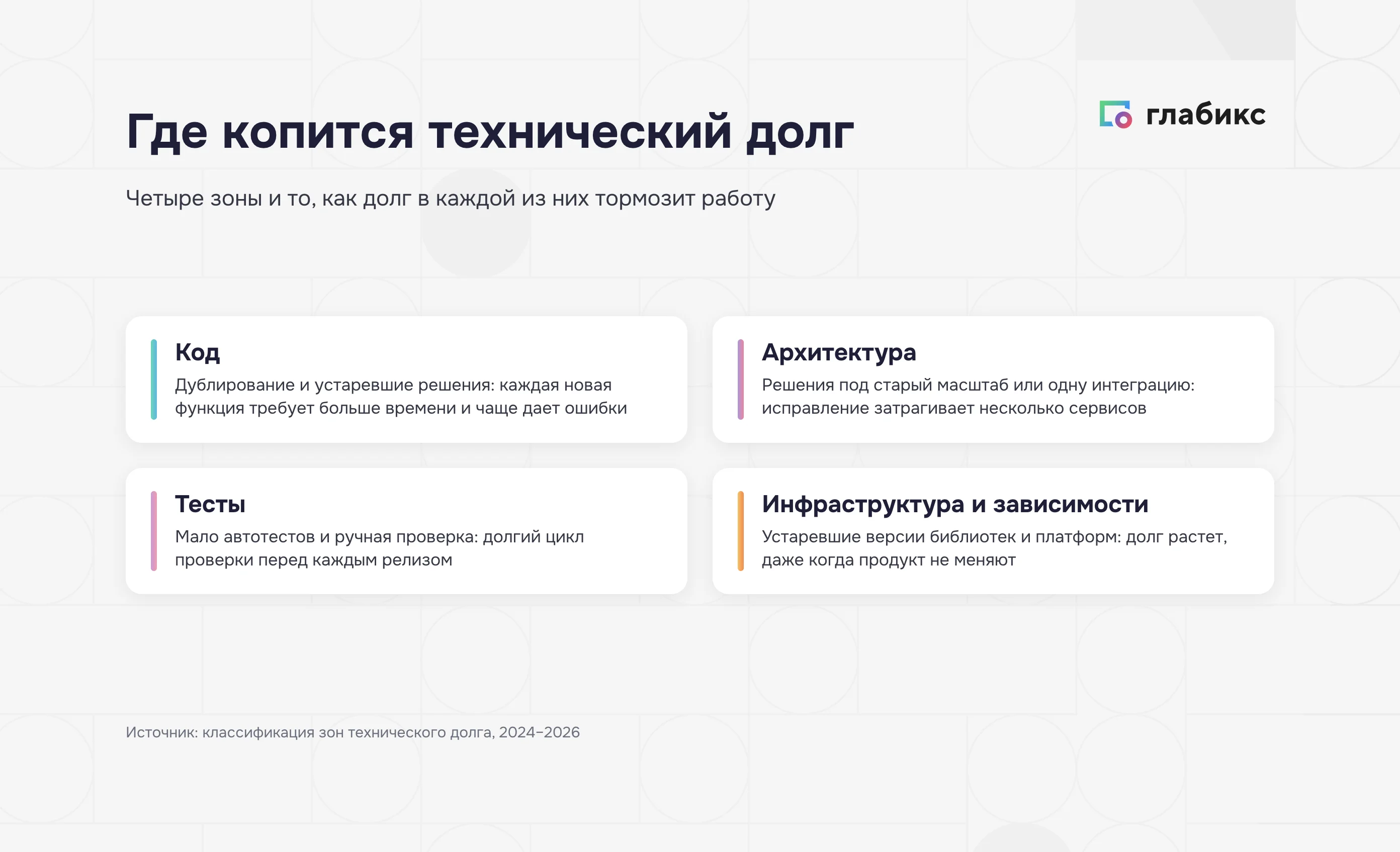

Где копится технический долг: код, архитектура, тесты, инфраструктура
22 октября 16:00 МСК Онлайн Бесплатно Онлайн-конференция: От «да» до первого шага Практика тех, кто каждый день доводит до результата дилеров, клиентов и сотрудников. Зарегистрироваться

Модель 1. Фиксированная квота: 20% спринта по договоренности с CTO

Квота закрепляет за техническим долгом постоянную долю времени команды. Если ее утвердили на уровне CTO, продакт учитывает эту долю при планировании так же, как отпуска и праздники. Остальную часть спринта он отводит под функции и заранее знает, сколько времени на них останется.

Предсказуемость имеет цену: фиксированная доля остается за долгом и накануне важного запуска.

Квота определяет, сколько времени команда тратит на технический долг. Но какие задачи делать в это время, нужно решать отдельно. Так работают в «Т-Инвестициях», бизнес-линии «Т-Банка»: внутренняя договоренность с CTO отводит на технический долг 20% времени команды. По данным компании, с 2022 года команды ведут учет долга и показывают причины его возникновения. На ежедневных встречах они выбирают приоритетные задачи. Объем технического долга при этом остается в пределах 5–15% от объема бизнес-задач.

Почему квота ломается при частых релизах

Квоту проще соблюдать, когда команда выпускает обновление в конце спринта и заранее знает план работ. Если релизы идут часто, срочные задачи появляются уже в середине спринта. Чтобы успеть с ними, команда тратит время, отведенное на технический долг. В плане квота остается, но технические задачи переносят на потом.

Продакт замечает проблему по нескольким признакам:

  • Квоту отдают срочной работе. В начале спринта технические задачи запланированы, к концу их переносят в следующий;
  • Долг растет при выделенном времени. Квота соблюдается на бумаге, а нерешенных технических задач не становится меньше;
  • Решения о долге принимают без продакта. Команда сама выбирает, что успеть в оставшееся время. О переставленных приоритетах продакт узнает только по перенесенной дате запуска.

«Сегодня в IT-индустрии методологии разработки Agile, с использованием фреймфорков „Scrum“, „Kanban“, часто оказываются неэффективными в условиях быстрого темпа и постоянных релизов — у команд просто нет времени на технические задачи! По этой причине традиционная практика выделения 20% времени на технический долг часто не работает.»

Михаил Емельянов, руководитель Android-направления RuStore

Для команд с частыми релизами долю времени можно привязать к измеряемому объему долга. Так устроена вторая модель.

Модель 2. Лимит технического бэклога вместо постоянной доли

Во второй модели команда устанавливает, сколько технических задач может оставаться в бэклоге. Для этого есть две границы: рабочий лимит и порог, после которого команда просит больше времени на долг. Закрывать все накопленные задачи не нужно. Команда следит, чтобы их объем оставался в пределах лимита, а при превышении порога пересматривает план.

Чтобы измерять объем долга, технические задачи заносят в бэклог и оценивают в спринтах: сколько времени они заняли бы при обычной скорости работы команды.

Такой подход использует юнит Fashion&Electronics в «Авито». По данным компании, технический руководитель измеряет в спринтах технострим — поток технических задач — и устанавливает для него лимит. Технострим держат на уровне 1–1,2 двухнедельных спринта. Такой объем, по расчету юнита, команда может закрыть за квартал, если выделяет на долг 20% времени.

Лимит показывает, какой объем долга команда старается поддерживать. Порог определяет, когда нужно пересмотреть распределение времени:

  • Объем технострима сравнивают с лимитом.
  • Если он превышает 1,5 спринта, тимлид и продакт договариваются выделить больше времени на долг.
  • Если объем ниже лимита, время на долг сокращают, а освободившиеся часы отдают продуктовым задачам.

Команда может обосновать просьбу о дополнительном времени объемом бэклога, а продакт заранее знает, когда потребуется пересмотреть план. Но для этого учет должен быть актуальным. Если технические задачи не заносят в бэклог или давно не пересчитывали их объем, команда может поздно заметить, что долг превысил порог.

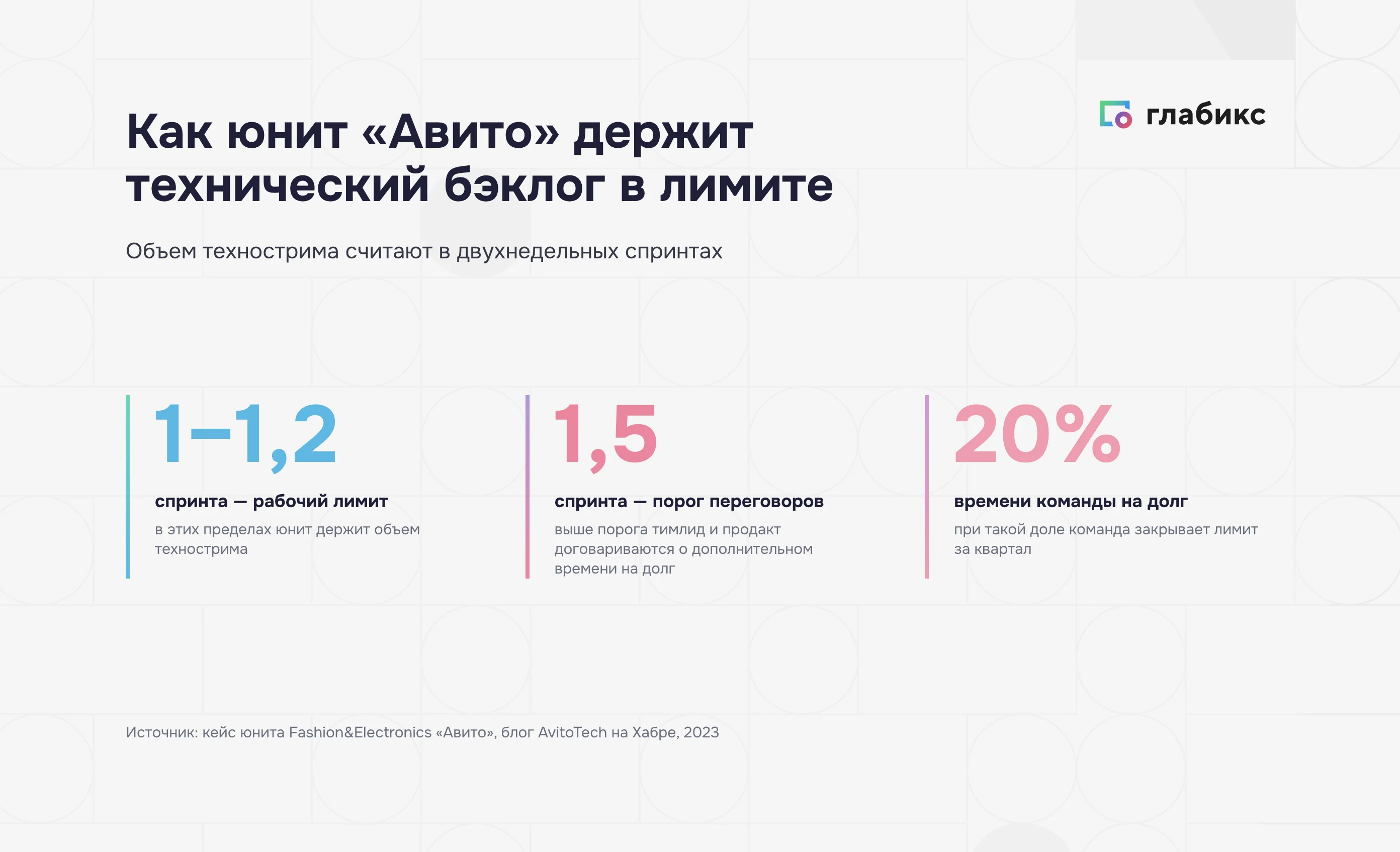

Лимит технического бэклога в юните Авито: 1–1,2 спринта, порог 1,5 спринта, 20% времени

Задачи возвращаются на уточнение?

Посмотрите, как это решается одним видео

Смотреть решение

Модель 3. Общий бэклог: технический долг конкурирует с функциями на равных

В третьей модели технические задачи и новые функции попадают в один бэклог. Чтобы продакт мог сравнить их по пользе для продукта, команда объясняет каждую техническую задачу через её последствия. В описании нужно ответить на три вопроса:

  • Проблема: что не работает и в каком модуле;
  • Влияние: каких пользователей и какой показатель сервиса это затрагивает;
  • Цена отсрочки: что может случиться с инцидентами, сроками запуска или обязательствами перед клиентами, если отложить задачу.

Такой подход использует Mindbox. По данным компании, инженеры объясняют продакту пользу технических задач так же, как пользу новых функций.

Зачем разбираться в последствиях, показывает пример с SLA — обязательствами по уровню сервиса перед клиентами. Команда выяснила, что около 20% зафиксированных нарушений приходились на рассылки, в которых 99% писем уходило вовремя, а 1% — позже. Продакт и клиенты договорились не считать такие рассылки нарушением SLA. По словам команды, на изменение формул в системе учета ушло 30 минут; после этого такие случаи перестали попадать в статистику нарушений. Отдельно компания сообщает, что с 2022 по 2025 год общее число нарушений SLA в команде снизилось почти в семь раз — с более чем 70 до 11 в месяц.

Общий бэклог работает, пока команда может объяснить влияние каждой технической задачи на пользователей, сроки или обязательства. Иначе продакту трудно сравнить её с новой функцией. Когда приоритеты меняются, пользу технической задачи приходится оценивать заново.

Как объяснить технический долг бизнесу

Каждой модели нужно согласие бизнеса. Квоту утверждает CTO, а две другие модели требуют доверия к оценкам разработки. Продакт выступает посредником: он переводит разговор о долге на язык затрат, сроков и рисков для выручки. Пока долг не переведен в деньги и риски, на планировании он проигрывает функциям с понятной выручкой.

Ориентир для бюджетного разговора дает Accenture: компании-лидеры отводят на устранение технического долга около 15% ИТ-бюджета. В Accenture считают нереалистичным полностью избавиться от технического долга: компании управляют им и балансируют обязательства с инвестициями в будущее. Цифра относится к бюджету, а не к рабочему времени — с квотами команд ее не смешивают.

По оценке Gartner, примерно у 40% инфраструктурных систем есть проблемы с техническим долгом. Компания связывает его с рисками для производительности и устойчивости систем. Forrester прогнозировал в 2024 году, что к 2026-му 75% технологических руководителей сочтут технический долг проблемой средней или высокой серьезности. Это прогноз, а не измеренный итог 2026 года.

Отдельный аргумент для разговора с бизнесом — состояние инфраструктуры. По опросу OCS, у 25% крупных компаний свыше половины инфраструктурного стека нуждается в обновлении или даже полном пересмотре. Авторы опроса связывают обострение проблемы с переходом к точечной замене инфраструктурных платформ вместо комплексной цифровизации в 2025–2026 годах.

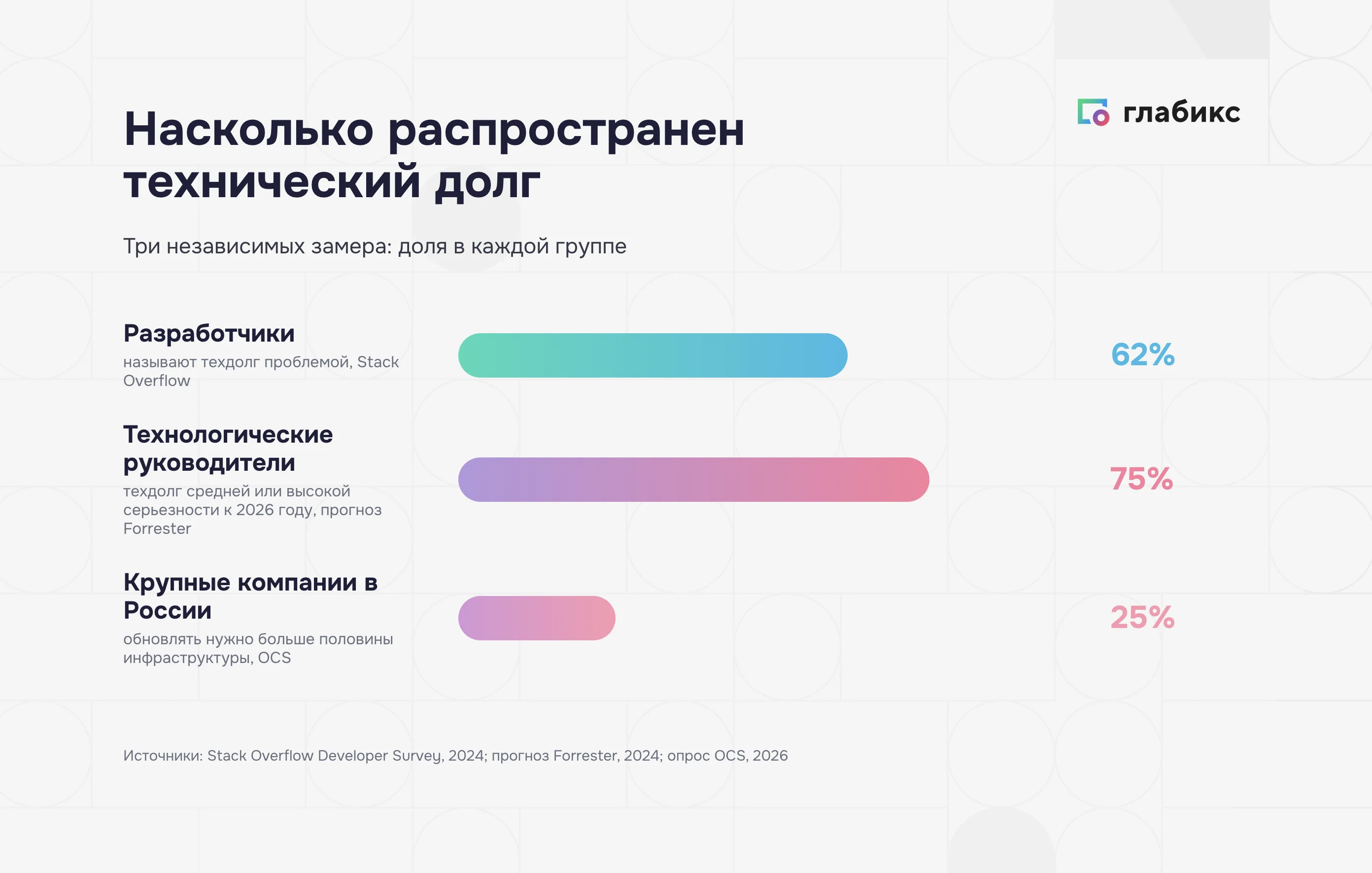

Распространенность технического долга: 62% разработчиков, 75% технологических руководителей, 25% крупных компаний

Цена долга видна и по тому, сколько денег остается на новые продукты. По данным McKinsey 2022 года, около 30% опрошенных ИТ-директоров считают, что более 20% бюджета, выделенного на новые продукты, уходит на устранение технического долга.

«Если разбираться с устранением технического долга — непонятно, сколько денег это принесет, но если запустить новую функциональность — понятно, что какое-то определенное количество денег точно появится.»

Артем Герасимов, владелец продукта SimpleOne SDLC, SimpleOne

В разговоре с финансовым директором или владельцем бизнеса работают три аргумента:

  • Доля бюджета с пределом. Сколько процентов бюджета или времени команды уходит на долг и при каком пороге доля меняется;
  • Риск для выручки. Какие обязательства под угрозой и чем это видно: инциденты, нарушения SLA, сдвиг запусков;
  • Цена отсрочки. Насколько дольше команда будет делать следующие задачи в модуле, если долг не трогать.

Три формулировки, наоборот, мешают договориться:

  • «Надо всё переписать». Для бизнеса такая просьба звучит как проект без срока и результата;
  • «Код плохой». Такая оценка не переводится в бюджет и сроки;
  • «Так делают все». Чужая квота не объясняет, почему именно этой команде нужно отдавать долгу часть времени.

Какую модель выбрать продакту

Три модели различаются предметом договоренности, способом контроля и условиями, при которых подход перестает работать.

Модель Ресурс Договоренность Контроль Слабое место
Квота Доля времени Решение CTO Долг к бизнес-задачам Срочные релизы вытесняют долг
Лимит долга Больше времени Порог объема Долг в спринтах Нет учета или пересчета
Общий бэклог Место среди функций Польза каждой задачи Инциденты и SLA Неясно влияние задачи

Квота подходит командам с предсказуемым графиком спринтов, лимит — командам, которые регулярно измеряют долг, общий бэклог — там, где разработка умеет описывать долг через влияние на продукт.

Другие статьи по теме

Больше полезного контента в наших пабликах

Кейсы, разборы и живые обсуждения о том, как ведётся работа в организациях. Подписывайтесь на удобный канал.

MAX Telegram Rutube ВК Видео

Часто задаваемые вопросы

Что такое технический долг?

Технический долг — цена быстрого решения: команда предпочла простой вариант надежному и расплачивается всякий раз, когда код приходится менять. Тело долга — само упрощенное решение, проценты — дополнительное время на каждую новую функцию в затронутом модуле. Долг копится в коде, архитектуре, тестах и инфраструктуре и постепенно замедляет разработку.

Как измерить технический долг для разговора о приоритетах?

Команды описывают долг тремя способами: объемом, последствиями для пользователя и стоимостью изменения. Объем показывает, сколько спринтов нужно, чтобы закрыть известный долг, или какую долю он составляет от бизнес-задач. Последствия — это инциденты, нарушения SLA и обращения в поддержку, а стоимость изменения показывает, во сколько раз дольше команда делает типовую задачу в проблемном участке кода.

Почему квота 20% спринта на технический долг перестает работать?

Квоту проще соблюдать, когда команда выпускает обновление в конце спринта и заранее знает план работ. При частых релизах срочные задачи появляются уже в середине спринта и забирают время, отведенное на долг: в плане квота остается, а технические задачи переносят на потом. Признаки — квоту отдают срочной работе, долг растет при выделенном времени, решения о долге принимают без продакта.

Как работает лимит технического бэклога?

Технические задачи заносят в бэклог, оценивают в спринтах и держат их объем в пределах лимита. В юните Fashion&Electronics в «Авито» технострим держат на уровне 1–1,2 двухнедельных спринта: если объем превышает 1,5 спринта, тимлид и продакт договариваются выделить больше времени на долг, а если он ниже лимита, время на долг сокращают. Модель работает, пока учет актуален.

Как объяснить технический долг бизнесу?

Продакт переводит разговор о долге на язык затрат, сроков и рисков для выручки. Работают три аргумента: доля бюджета или времени с пределом, риск для выручки и цена отсрочки. Мешают договориться формулировки «Надо всё переписать», «Код плохой» и «Так делают все».

Какую модель работы с техническим долгом выбрать продакту?

Квота подходит командам с предсказуемым графиком спринтов, лимит — командам, которые регулярно измеряют долг. Общий бэклог подходит там, где разработка умеет описывать долг через влияние на продукт: каждую техническую задачу объясняют через проблему, влияние и цену отсрочки. Иначе продакту трудно сравнить её с новой функцией.
