Продажи в промышленности решаются до тендера

11 мин

Промышленная закупка выглядит процедурой: завод публикует извещение, поставщики подают заявки, дальше сравниваются предложения. По данным мониторинга закупок Минфина за 2025 год, на одну процедуру приходится в среднем 2,44 заявки — столько участников остается к моменту, когда сделку видно снаружи. Производители конкурируют раньше. К тому времени, когда завод пишет техническое задание, он уже видел нужную машину на чужой площадке и примерил ее к своему техпроцессу. Тендер закрепляет выбор, сделанный за месяцы до извещения.

Не видите, дошло ли предложение до ЛПР?

Посмотрите, как это решают с помощью видео

Смотреть решение

Закупка оборудования проходит восемь стадий, торги стоят пятыми

Промышленная закупка раскладывается на восемь стадий — торги в ней пятые. Большинство поставщиков включается в работу с клиентом именно на этом этапе, когда решения внутри предприятия уже приняты.

Восемь стадий промышленной закупки

Первые четыре стадии закрыты для постороннего продавца, а последние три решают, повторится ли сделка.

  1. Служба эксплуатации фиксирует проблему: линия встает, ресурс парка выработан, новый заказ требует другой точности.
  2. Подразделение-заказчик считает бюджет и защищает его перед финансовым директором.
  3. Инженеры сравнивают технологии: ездят на действующие производства и запрашивают расчеты под свою номенклатуру.
  4. Появляется техническое задание, в котором уже отражены увиденные машины.
  5. Объявляются торги: предприятие публикует извещение, поставщики подают заявки.
  6. Стороны подписывают договор с графиком поставки, условиями приемки и ответственностью за срыв этапа.
  7. Идет поставка с монтажом и пусконаладкой на площадке предприятия.
  8. Начинается эксплуатация: на этой стадии предприятие решает, позовет ли оно того же изготовителя в следующий проект.

Поставщик, который приходит к заказчику вместе с извещением, спорит с готовым техническим заданием. Аргументы приходится строить по чужим правилам: изменить формулировку в задании на этой стадии дороже и медленнее, чем предложить ее полугодом раньше.

Восемь стадий промышленной закупки: торги стоят пятыми

Насколько узкой оказывается конкуренция в финале, видно по структуре несостоявшихся процедур. Их за 2025 год набралось более 1,5 млн на 8,35 трлн рублей. По тому же мониторингу Минфина, в 72% случаев закупка признавалась несостоявшейся из-за подачи единственной заявки. При этом в 74% таких закупок контракт всё равно был заключен.

Тендерный канал промышленных продаж

У производителей оборудования этот канал измерим в деньгах. Закупки продукции машиностроения по 44-ФЗ и 223-ФЗ в 2024 году составили 849 млрд рублей, рост на 4% за год. За январь–март 2025 года такие закупки прибавили 13% к тому же периоду годом раньше. Срез здесь узкий: только машиностроительная номенклатура и только по двум закупочным законам.

Размер рынка зависит от того, что именно считать. В закупках госкомпаний у малого и среднего бизнеса наибольший объем в 2025 году пришелся на поставки продукции обрабатывающих производств: 2,84 трлн руб. С машиностроительными 849 млрд эта цифра не складывается: номенклатура здесь шире, а круг поставщиков ограничен малым и средним бизнесом.

По оценке Елены Ткаченко, профессора кафедры экономики и управления предприятиями и производственными комплексами СПбГЭУ, суммы тендерных и внетендерных закупок в отрасли близки: через торги идут те компании, для которых процедура обязательна по закону. Остальные покупают то же самое оборудование напрямую — продавца там выбирают так же заранее.

Кто на заводе говорит «да»

Подпись под договором ставит генеральный директор, но до его стола решение проходит через несколько служб — с каждой продавец ведет отдельный разговор.

22 октября 16:00 МСК Онлайн Бесплатно Онлайн-конференция: От «да» до первого шага Практика тех, кто каждый день доводит до результата дилеров, клиентов и сотрудников. Зарегистрироваться

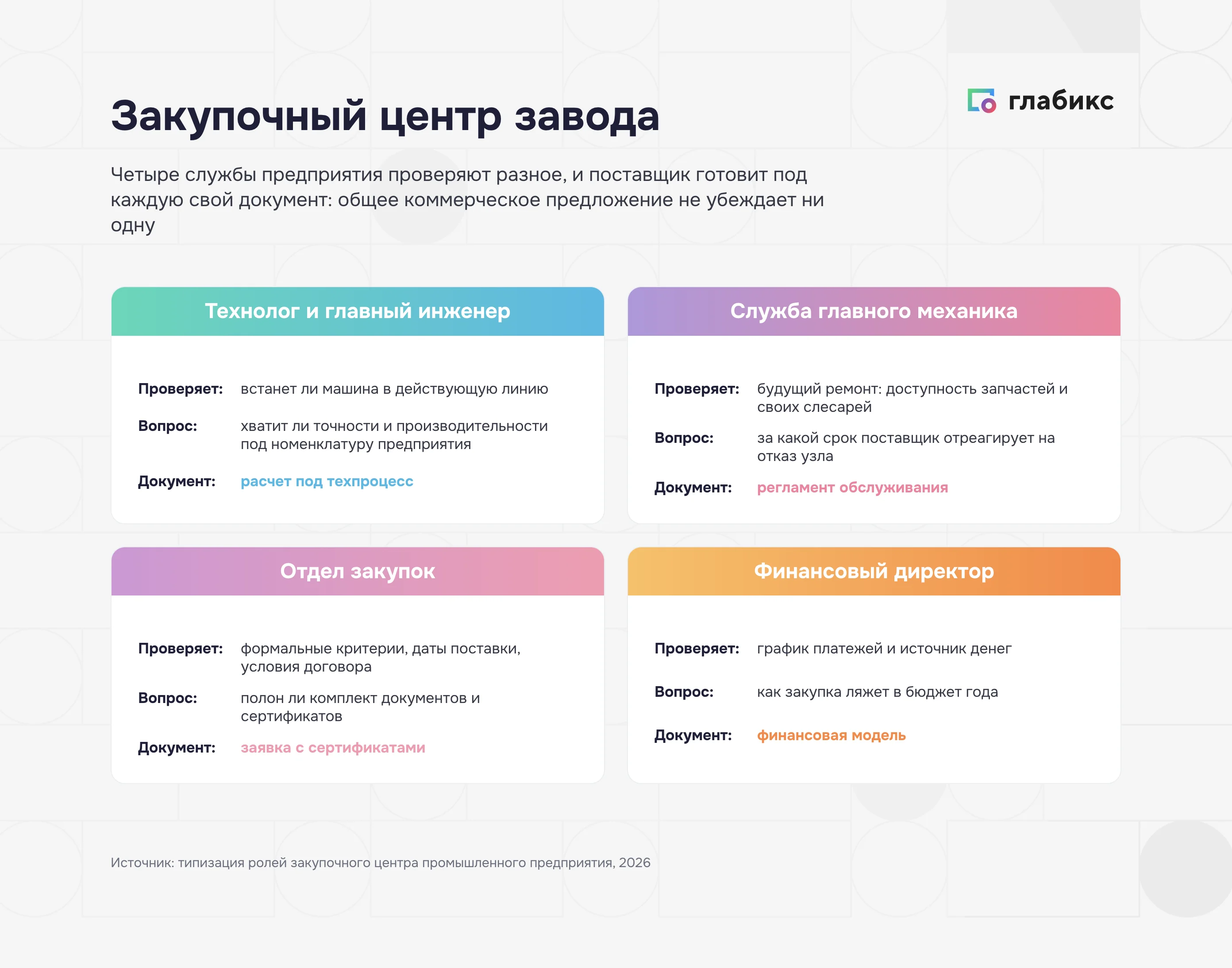

Кто входит в закупочный центр промышленного предприятия

  • Технолог и главный инженер: проверяют, встанет ли машина в существующую линию и впишется ли в действующий процесс, хватит ли точности обработки и производительности под номенклатуру предприятия.
  • Служба главного механика: оценивает будущий ремонт: доступность запчастей, квалификацию своих слесарей, срок реакции поставщика на отказ узла.
  • Отдел закупок: сравнивает предложения по формальным критериям, датам поставки и условиям договора, отвечает за корректность процедуры.
  • Финансовый директор: смотрит на график платежей, источник денег и на то, как закупка ляжет в бюджет года.

Коммерческое предложение в адрес лишь одного участника согласования может не убедить остальных лиц, принимающих решения:

  • технический расчёт под конкретную линию оставляет финансиста без графика платежей;
  • презентация с экономикой проекта не гарантирует главному механику поставку запчастей за неделю.

Подразделение с незакрытыми требованиями редко заявляет открытый протест: сделка просто зависает без движения.

«В B2B-сделке решение почти никогда не принимает один человек. Это работа целого „закупочного центра“ — группы людей с разными ролями и разными критериями оценки».

Роман Богачев, директор по маркетингу BOGACHEV MARKETING

Поставщик готовит под каждую роль свой пакет: расчет под техпроцесс, регламент обслуживания, финансовую модель с графиком платежей, комплект документов и сертификатов для службы закупок. Один и тот же продукт в них описан по-разному, потому что критерий проверки у каждой роли свой.

Закупочный центр завода: технолог, главный механик, отдел закупок, финансовый директор

У службы закупок роль формальная по определению. Заявку отклоняют за несоответствие требованиям, за неполный комплект документов и сертификатов, за отсутствие опыта аналогичных поставок. Эти условия прописаны в том же техническом задании, которое инженеры писали с оглядкой на конкретную машину. Поэтому круг допущенных участников сужается еще до вскрытия заявок.

Менеджер ведёт переговоры параллельно с четырьмя участниками:

  • технологом;
  • механиком;
  • отделом закупок;
  • финансовым директором.

Обычная история звонков по одному контакту не вмещает такой объём коммуникаций. Поэтому в CRM сделку делят на несколько параллельных веток переписки. Руководитель отдела продаж сразу видит, чьи требования команда ещё не закрыла.

В промышленной сделке покупают соответствие техпроцессу

Промышленный заказчик редко берет каталожную позицию без доработки. Сложное оборудование встраивается в конкретный процесс со своим сырьем, циклом и допусками по точности. Предметом сделки становится соответствие техническому заданию. Продукт собирается под заказ.

Например, Петербургское АО «Научное и технологическое оборудование» с торговой маркой SemiTEq заключило контракт с Минпромторгом на разработку установки молекулярно-лучевой эпитаксии для получения гетероструктур. Сумма контракта составила 1,475 млрд рублей, а работы по нему рассчитаны до 31 октября 2030 года. Установка проекта «Цитадель» должна заменить французскую Riber 49 и американскую Veeco GEN200. Прямых отечественных аналогов такого оборудования нет.

В такой сделке покупают обязательство разработать машину под заданные параметры, а рамку требований задают замещаемые импортные модели. Изделия со склада здесь не существует. Между подписью и отгрузкой проходят годы. Всё это время стороны держатся на техническом задании, графике этапов и управлении проектом — разработку не ускорить переговорами о скидке.

У обычного заводского покупателя рамку требований задает собственный техпроцесс. Техническое предложение в таком контуре строится вокруг задания завода. В него входят четыре позиции:

  • Замеры на площадке.
  • Расчет производительности под конкретную номенклатуру.
  • Программа приемочных испытаний с фиксацией результата.
  • Перечень покупных узлов и материалов с указанием происхождения.

Каталог с характеристиками моделей в этот набор не входит совсем: заводу нужны цифры под собственное сырье, допуски и задачи производства.

Пока идет подготовка задания, продавец работает как технический специалист. Он переводит производственную проблему заказчика в характеристики машины, а характеристики — в понятные предприятию графики и деньги. Такую компетенцию тренингом по переговорам не выработать, ее приходится держать внутри инженерной службы производителя.

Клиент остывает?

Посмотрите, как решить это с помощью видео

Смотреть решение

Почему завод доплачивает за подстройку под свой процесс

Массовый производитель почти всегда дешевле. Но промышленное предприятие всё равно регулярно выбирает более дорогого поставщика. Причина в устройстве крупносерийного производства: оно выпускает стандартную линейку продукции. Изменение конфигурации под один заказ ломает экономику серии.

Именно негибкость крупносерийного производства дает российским станкостроителям аргумент против китайских поставок. Они конкурируют готовностью встроиться в чужой техпроцесс: переставить узлы, изменить систему управления, привезти инженера на пусконаладку в месяц обращения.

«У них массовое производство. Это огромная машина, которая не способна удовлетворить твои мелкие потребности. Ты должен подстраиваться под их условия и стандарты. Либо берешь, либо нет».

Дмитрий Михайлов, коммерческий директор M. Solutions

Готовность подстроиться стоит денег, поэтому она фиксируется до подписи. Объем доработки, график, критерии приемки и ответственность за срыв этапа попадают в договор вместе с суммой. Устную договоренность о доработке вспоминают уже на монтаже — она превращается в спор о том, кто за нее платит.

Разница между стандартом и заказной разработкой проявляется в сроках. Массовый поставщик отгружает продукцию со склада за недели. Изготовитель под задачу собирает машину месяцами и проводит приёмку прямо на площадке клиента. Заводу важнее попасть в запланированное окно, чем получить оборудование быстро: линию останавливают по графику планово-предупредительного ремонта. Контракт достаётся производителю, который гарантирует монтаж точно в этот интервал.

Для отдела продаж такой порядок задаёт жёсткий рабочий режим. Менеджер согласует каждую доработку с конструкторами и цехом ещё до встречи с клиентом. Продавец, который обещает отгрузку раньше реального производственного цикла, выигрывает разовую сделку, но теряет клиента навсегда.

Сервис и запчасти как отдельный предмет сделки

Поставкой машины сделка не заканчивается. Промышленный парк работает десятилетиями — обслуживание сложной техники заказчик покупает отдельно, часто через такую же конкурентную процедуру, как и само оборудование.

Так, холдинг «Кингисеппский машиностроительный завод» выиграл тендер «Концерна Росэнергоатом» на поставку запасных частей, инструментов и принадлежностей для дизель-генераторных установок Курской, Ленинградской, Балаковской и Калининской атомных станций. По данным самой компании, речь идет о контракте свыше 800 миллионов рублей.

На сервисе поставщик зарабатывает повторно. Конкуренция здесь своя. Выигрывает компания, у которой сервисная система собрана заранее:

  • Склад запчастей под конкретную модель.
  • Регламент с прописанным временем реакции.
  • Инженеры в регионе клиента.

Все три пункта требуют инвестиций задолго до того, как появится контракт на обслуживание.

Для покупателя тот же сервис превращается в строку риска. Простой линии считается в сутках и в недоотгруженной продукции, поэтому вопрос о запчастях на переговорах опережает разговор о скидке. Если их приходится ждать из Китая неделями, до сравнения характеристик дело не доходит.

После поставки отношения с заводом переходят в другой режим. Договор, монтаж и следующие годы идут уже без отдела продаж: на площадке остаются сервисная служба и конструкторы — по ним заказчик судит, звать ли того же изготовителя снова. Дальше работу ведет служба эксплуатации завода: разговор идет о наработке, отказах и ремонте.

Производитель, у которого налажен с ней контакт, узнает о планах развития и модернизации раньше конкурентов и приходит к следующей закупке снова на первой стадии.

Сервисная часть меняет и структуру предложения. Продажа одной машины оставляет поставщика в ценовом сравнении. Обслуживание на десять лет продается как отдельный продукт и переводит разговор на расходы за весь период эксплуатации.

Отправили предложение — и не знаете, смотрел ли клиент?

Посмотрите, как решить это коротким видео

Смотреть решение

Импортозамещение как аргумент и как риск

Замена импортной машины дает отечественному поставщику готовый повод для разговора с заводом, и спрос на российские аналоги есть. По опросу РСПП, в 44,7% компаний потребность в импортозамещении машин и оборудования высокая. Еще 7,1% организаций сообщили, что замещение критически необходимо.

Компании перестраивают структуру закупок постепенно. Аналоги машин и оборудования у отечественных производителей приобретают уже 53% организаций, а в 2022 году таких было около трети.

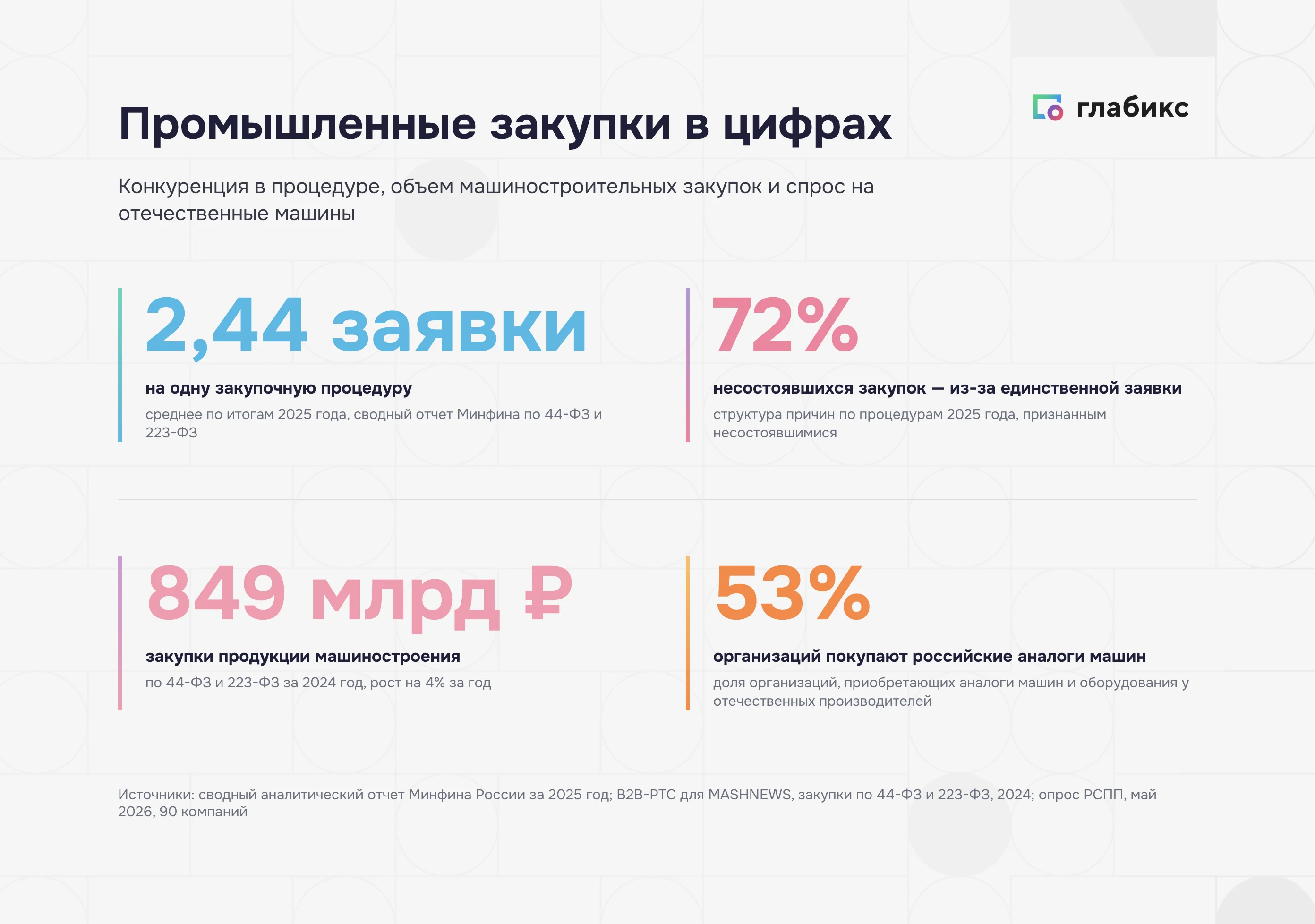

Промышленные закупки в цифрах: 2,44 заявки на процедуру, 72%, 849 млрд рублей, 53%

Доверие к отечественному промышленному оборудованию

Там, где процедура не обязательна, аргумент замещения работает слабее, чем в госзакупках. Коммерческую компанию ничто не обязывает брать отечественное — она сравнивает российского поставщика с импортным наравне.

«В коммерческом сегменте рынка доверие к российскому производителю пока еще низкое. Причин две — недостаточное качество продукции, в сравнении с импортом, плюс слабый сервис».

Ольга Квашенкина, основатель и собственник холдинга SNDGlobal

Недоверие снимают три проверяемые процедуры:

  • Испытания образца на площадке заказчика: результат фиксируется в протоколе.
  • Поездка на действующее производство: заказчик смотрит ту же машину в работе.
  • Гарантия с прописанным временем выезда инженера: срок реакции закреплен договором.

Каждый пункт стоит денег и времени — поставщик закладывает его в сумму контракта заранее.

Главный инженер с опытом замены импортной линии знает скрытые риски перехода. Машина внезапно останавливается. Пока поставщик лишь обещает привезти запчасть, предприятие каждую минуту считает прямые убытки.

Переговоры о замещении оборудования становятся убедительными только при демонстрации реального сервисного контура:

  • адреса складов запчастей;
  • фамилии и квалификация сервисных инженеров;
  • регламентированный график выезда бригады на аварийный отказ.

Стоимость владения перевешивает цену в коммерческом предложении

Строка цены в предложении редко решает исход промышленной сделки. Заказчик считает деньги на весь срок эксплуатации: энергопотребление, ресурс узлов, плановые ремонты, доступность запчастей, потери за час простоя.

Свой счет на длинном горизонте ведет и производитель. Например, «Силовые машины» вывели в серию газовую турбину ГТЭ-170. Компания окупит ее создание за 15 лет. Это срок возврата вложений у самого производителя, а не горизонт владения у покупателя.

Завод смотрит на ту же турбину с другой стороны: по стоимости жизненного цикла она сопоставима с импортными машинами. Такое сравнение и есть предмет спора на переговорах: цена поставки в нем только одна из строк.

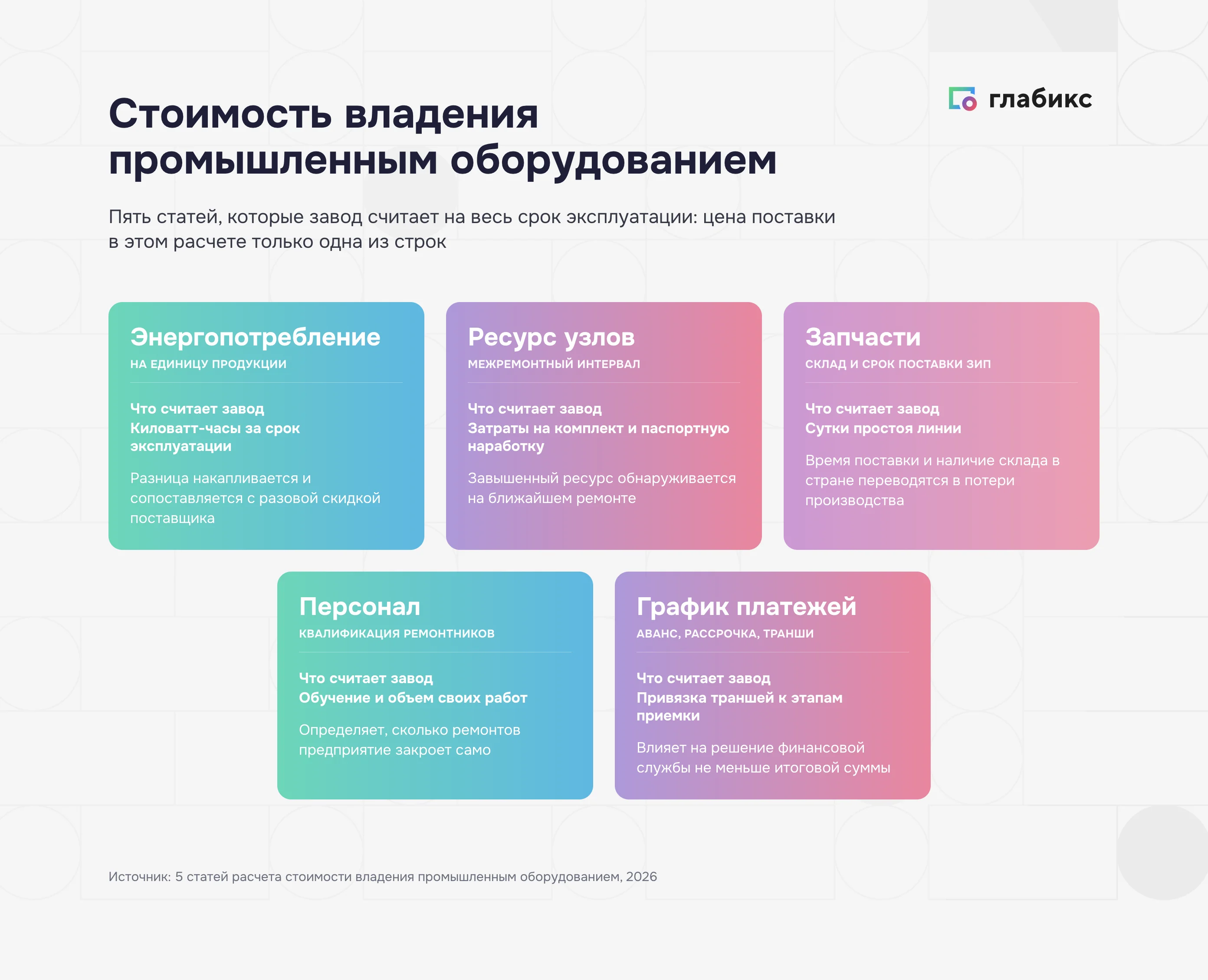

Стоимость владения промышленным оборудованием

В такой расчет обычно входят несколько статей.

  • Энергопотребление на единицу продукции: разница в киловатт-часах накапливается на горизонте эксплуатации и сопоставляется с разовой скидкой поставщика.
  • Ресурс расходных узлов: завод считает межремонтный интервал и затраты на комплект вместе с паспортной наработкой.
  • Доступность запчастей: время поставки ЗИП и наличие склада в стране прямо переводятся в сутки простоя.
  • Квалификация персонала: обучение сотрудников и собственные ремонтники определяют, сколько работ завод закроет сам.
  • График платежей: аванс, рассрочка и привязка траншей к этапам приемки влияют на решение финансовой службы не меньше, чем итоговая сумма.

Покупатель проверяет такой расчет построчно. Цифры в нем берутся из паспорта оборудования и из собственной статистики поставщика. Завышенный ресурс узла обнаруживается на ближайшем ремонте — доверие ко всему расчету обнуляется вместе с этой строкой.

Стоимость владения промышленным оборудованием: пять статей расчета

Завод редко берется считать эту экономику за продавца. Расчет по этим статьям поставщик делает сам и приносит на встречу законченным. В разговоре с финансовой службой этот документ и становится главным инструментом продавца: без него сравнение возвращается к строке цены, где массовый производитель сильнее.

Поставщик работает с техническим заданием до извещения

Восемь стадий задают поставщику собственный календарь. Приходить на площадку предприятия нужно тогда, когда закупки еще нет ни в одном плане и разговаривать формально не о чем.

До извещения поставщик разговаривает с технологом и главным инженером: они описывают, что машина должна делать на их линии. Пока техническое задание пишут, он предлагает свои формулировки требований и программу приемки — там, где предприятие готово их обсуждать. После публикации извещения остается процедурная часть: подать заявку в срок и по форме, без ошибок в документах.

В среднем количестве заявок на процедуру виден финал этой работы, а не ее начало. Поставщик, которого нет в техническом задании, до сравнения предложений не доходит — независимо от того, насколько хороша его машина и выгодна ее цена.

Другие статьи по теме

Больше полезного контента в наших пабликах

Кейсы, разборы и живые обсуждения о том, как ведётся работа в организациях. Подписывайтесь на удобный канал.

MAX Telegram Rutube ВК Видео

Часто задаваемые вопросы

Почему продажи в промышленности решаются до тендера?

Промышленная закупка раскладывается на восемь стадий, и торги в ней пятые. К моменту извещения завод уже видел нужную машину на чужой площадке и отразил ее в техническом задании. По мониторингу Минфина за 2025 год, на одну процедуру приходится 2,44 заявки, а в 72% несостоявшихся закупок была подана единственная заявка, и в 74% таких случаев контракт все равно заключили.

Кто на заводе принимает решение о закупке оборудования?

Подпись ставит генеральный директор, но до него решение проходит через технолога и главного инженера, службу главного механика, отдел закупок и финансового директора. У каждой роли свой критерий проверки, поэтому поставщик готовит под каждую свой пакет: расчет под техпроцесс, регламент обслуживания, финансовую модель с графиком платежей и комплект документов для закупок.

Что покупает промышленный заказчик кроме самой машины?

Соответствие техническому заданию: продукт собирается под конкретный процесс с его сырьем, циклом и допусками. Техническое предложение строится вокруг задания завода и включает замеры на площадке, расчет производительности под номенклатуру, программу приемочных испытаний и перечень покупных узлов с указанием происхождения. Каталог с характеристиками моделей в этот набор не входит.

Почему завод выбирает более дорогого поставщика?

Массовый производитель почти всегда дешевле, но изменение конфигурации под один заказ ломает экономику серии. Заводу важнее готовность встроиться в его техпроцесс и попасть в окно планово-предупредительного ремонта, чем получить оборудование быстро. Объем доработки, график и критерии приемки фиксируют в договоре до подписи.

Как продают сервис и запчасти к промышленному оборудованию?

Обслуживание заказчик покупает отдельно, часто через такую же конкурентную процедуру: «Кингисеппский машиностроительный завод» выиграл тендер «Росэнергоатома» на поставку запчастей на сумму свыше 800 миллионов рублей. Выигрывает поставщик, у которого заранее собраны склад запчастей под модель, регламент с временем реакции и инженеры в регионе клиента.

Как снять недоверие к отечественному оборудованию?

Тремя проверяемыми процедурами: испытания образца на площадке заказчика с протоколом, поездка на действующее производство и гарантия с прописанным временем выезда инженера. По опросу РСПП, в 44,7% компаний потребность в импортозамещении оборудования высокая, а аналоги у отечественных производителей уже покупают 53% организаций против трети в 2022 году.

Что входит в стоимость владения промышленным оборудованием?

Пять статей: энергопотребление на единицу продукции, ресурс расходных узлов, доступность запчастей, квалификация персонала и график платежей. Цифры берут из паспорта оборудования и статистики поставщика. Расчет поставщик делает сам и приносит на встречу законченным: без него сравнение возвращается к строке цены, где массовый производитель сильнее.
